首台风机安装完成后,在项目技术总结会上确定了“一机一总结”“一机一交底”的工作原则。项目团队以“对标世界一流”治理提升活动为契机,狠抓施工过程环节管控。通过“横向”与其他海上风电安装项目进行类比,“纵向”同往年项目安装情况进行对比,查漏补缺,转动提升。



阳西沙扒海上风电风机安装工程位于广东省阳江市阳西县沙扒镇四周海域,共需安装90台6.45兆瓦和7兆瓦风电机组,是广东省2021年重点建设工程、粤港澳大湾区重点绿色能源项目。

项目部还以“计件奖励”鼓励大家充分发挥聪明,创新工艺。项目团队先后立项科研课题《复杂海域7兆瓦风机安装施工技术研究》1项,创新了“增加平衡吊梁进行塔筒翻身”等工艺革新近10项,提出了“单叶片夹具增强吊装稳定性”等公道化建议8项。

 本工程自2021年3月12日开工
-空运查询

中交三航局创下我国海上风电最大装机收留量风机单月单船安装新纪录

2021年06月04日 10时 中国水运网



本工程自2021年3月12日开工,项目团队坚持“开局就是高潮,起步就是冲刺”的奋发姿态,于3月18日顺利完成首台7兆瓦风机吊装。

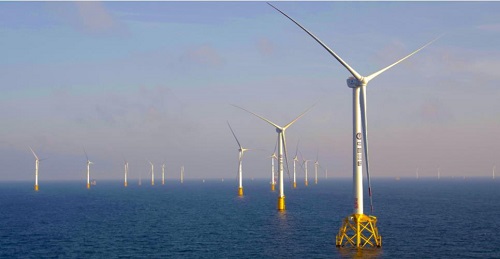

5月31日,中交三航局江苏分公司阳西海上风电安装项目完成了本月第16台风机安装,铁路运输 上海空运,超单月计划33%,三航“风和”号更是完成了10台7兆瓦风机安装任务,刷新了三航局历史,创下我国海上风电最大装机收留量风机单月单船安装的新纪录。



 本工程自2021年3月12日开工
-空运查询

自5月1日起,项目团队以均匀3天一台的速度完成了10台7兆瓦风机安装任务,空运报价 海运价格,创造国内之最。

返回首页

 本工程自2021年3月12日开工
-空运查询

项目建成后将对广东省实现“碳达峰”“碳中和”起到支柱作用。


郑重声明:本文版权归原作者所有,转载文章仅为传播更多信息之目的,如作者信息标记有误,请第一时间联系我们修改或删除,多谢。

千航国际
国际空运
国际海运
国际快递
跨境铁路
多式联运
起始地 目的地 45+ 100 300 详情
深圳 迪拜 30 25 20 详情
广州 南非 26 22 16 详情
上海 巴西 37 28 23 详情
宁波 欧洲 37 27 23 详情
香港 南亚 30 27 25 详情

在线咨询-给我们留言
